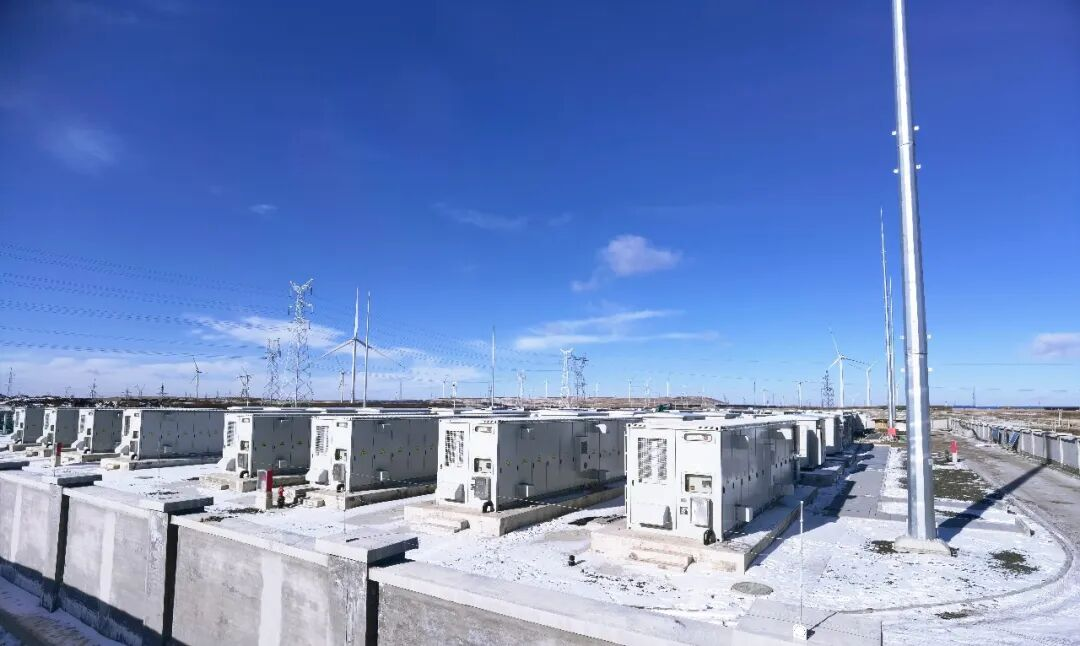

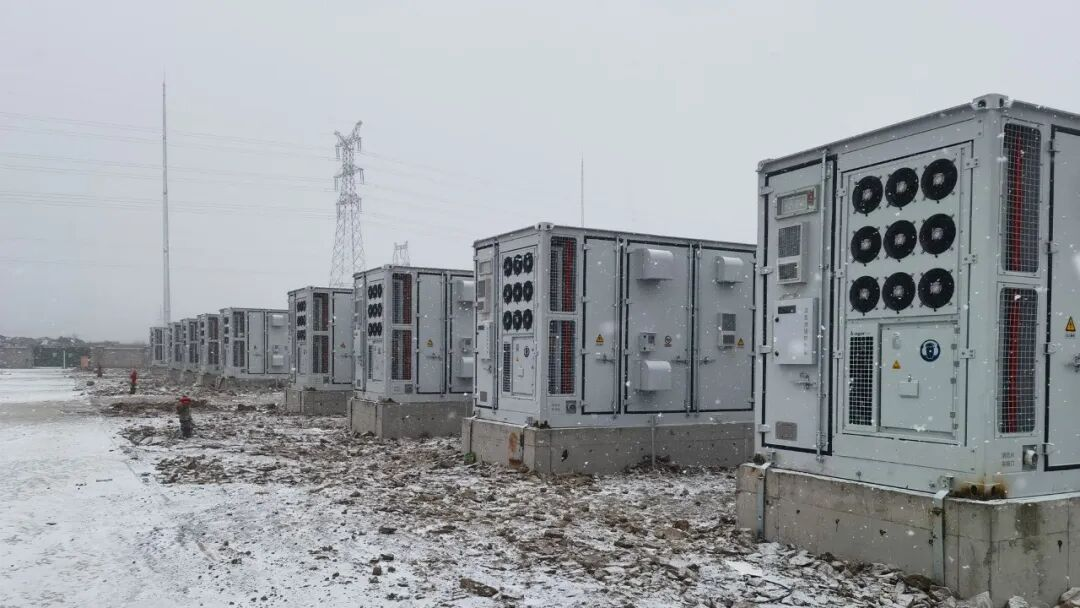

新年伊始,奋斗启程。当风雪席卷张北,一场与时间赛跑的建设攻坚战率先打响。沃太能源仅用45天,高效完成195MWh储能电站从生产到并网的全周期建设,为张北100万千瓦风电项目构建起稳定可靠的储能支撑,以一场高质量交付,开启新一年奋进发展的新篇章。
此次项目位于河北省张家口市张北县,是当地100万千瓦风电项目的重要配套工程。项目新增配置97.5MW/195MWh储能系统,共采用了39台沃太能源曜方5000液冷储能系统及20台PCS一体机等设备,通过“风电+储能”协同运行,有效调节风电出力,为新能源稳定消纳与安全并网提供支撑。

45天实现从生产到并网全周期建设 跨部门协同,打赢“交付速度战”
项目推进过程中,伴随整体建设节奏持续优化及关键节点动态调整,交付周期不断压缩。项目团队明确需于2025年12月28日前完成全容量并网目标。面对紧张工期,沃太能源第一时间组建跨部门专项工作组,围绕“生产—测试—物流—调试—并网”全流程实施统筹管理,对各关键环节进行系统梳理与精细管控。

最终,在20天内,项目实现从出货到并网的高效跨越;在45天内,完成从生产组织到系统投运的全建设周期,为业主实现稳定投运与收益兑现赢得了关键时间窗口。
从配套储能到独立运营,延续价值 以结果诠释沃太“行动力”
项目投运后,将逐步向独立储能电站模式转型,通过容量租赁、峰谷套利、电力市场化交易及辅助服务参与等方式,实现多元收益增长,持续释放项目综合价值。这不仅是一次极限交付的实践,更是曜方5000液冷储能系统在高寒地区储能能力的有力印证。
以结果兑现承诺,以交付定义价值。未来,沃太能源将继续依托可靠的产品与高效的执行力,贯穿前端统筹与现场响应全链路,始终锚定结果导向,为新能源稳定并网筑牢基石,持续赋能能源转型进程。

此次项目位于河北省张家口市张北县,是当地100万千瓦风电项目的重要配套工程。项目新增配置97.5MW/195MWh储能系统,共采用了39台沃太能源曜方5000液冷储能系统及20台PCS一体机等设备,通过“风电+储能”协同运行,有效调节风电出力,为新能源稳定消纳与安全并网提供支撑。
新年伊始,奋斗启程。当风雪席卷张北,一场与时间赛跑的建设攻坚战率先打响。沃太能源仅用45天,高效完成195MWh储能电站从生产到并网的全周期建设,为张北100万千瓦风电项目构建起稳定可靠的储能支撑,以一场高质量交付,开启新一年奋进发展的新篇章。
此次项目位于河北省张家口市张北县,是当地100万千瓦风电项目的重要配套工程。项目新增配置97.5MW/195MWh储能系统,共采用了39台沃太能源曜方5000液冷储能系统及20台PCS一体机等设备,通过“风电+储能”协同运行,有效调节风电出力,为新能源稳定消纳与安全并网提供支撑。

45天实现从生产到并网全周期建设 跨部门协同,打赢“交付速度战”
项目推进过程中,伴随整体建设节奏持续优化及关键节点动态调整,交付周期不断压缩。项目团队明确需于2025年12月28日前完成全容量并网目标。面对紧张工期,沃太能源第一时间组建跨部门专项工作组,围绕“生产—测试—物流—调试—并网”全流程实施统筹管理,对各关键环节进行系统梳理与精细管控。

最终,在20天内,项目实现从出货到并网的高效跨越;在45天内,完成从生产组织到系统投运的全建设周期,为业主实现稳定投运与收益兑现赢得了关键时间窗口。
从配套储能到独立运营,延续价值 以结果诠释沃太“行动力”
项目投运后,将逐步向独立储能电站模式转型,通过容量租赁、峰谷套利、电力市场化交易及辅助服务参与等方式,实现多元收益增长,持续释放项目综合价值。这不仅是一次极限交付的实践,更是曜方5000液冷储能系统在高寒地区储能能力的有力印证。
以结果兑现承诺,以交付定义价值。未来,沃太能源将继续依托可靠的产品与高效的执行力,贯穿前端统筹与现场响应全链路,始终锚定结果导向,为新能源稳定并网筑牢基石,持续赋能能源转型进程。
